26 апреля

В Новосибирской области запущен крупнейший в регионе коммерческий ЦОД

В Новосибирской области запущен крупнейший в регионе коммерческий ЦОД

26 апреля в Промышленно-логистическом парке Новосибирской области состоялась торжественная церемония открытия I очереди центра обработки данных группы компаний Key Point. Новый дата-центр стал самым большим коммерческим ЦОДом в Сибирском регионе и одним из самых крупных дата-центров за пределами Москвы и Санкт-Петербурга.

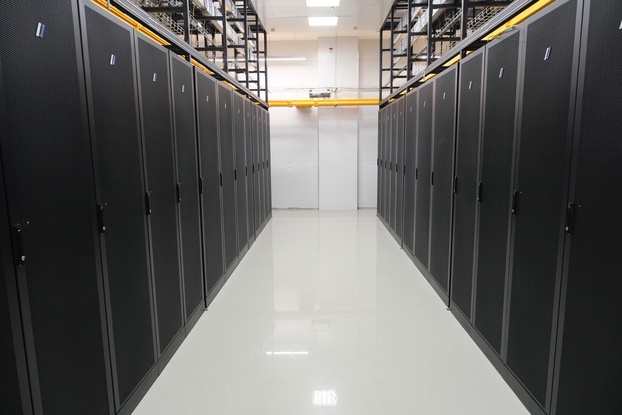

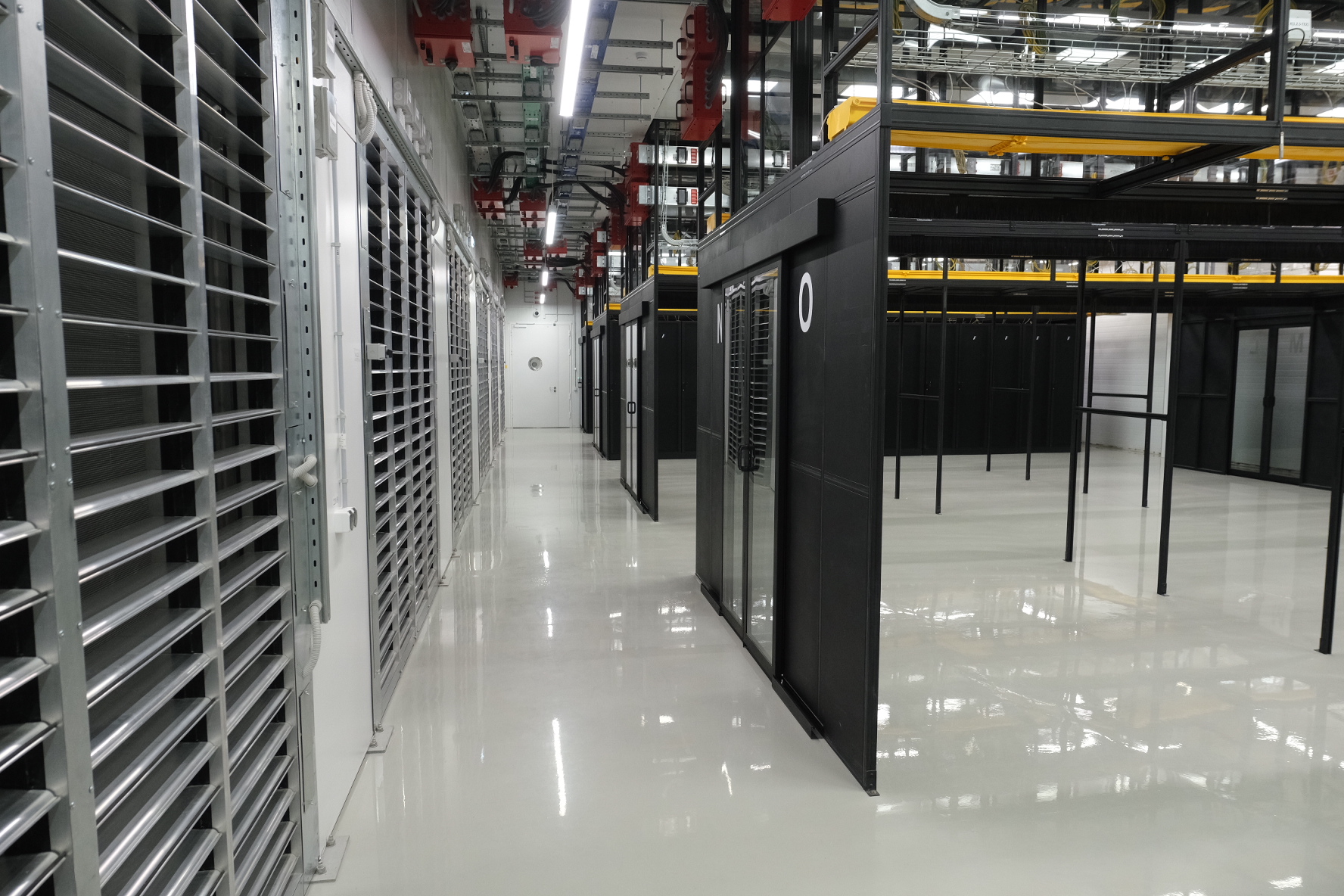

Емкость I очереди ЦОДа составляет 440 ИТ-стоек, общая проектная емкость центра – 880 коммерческих ИТ-стоек по 7 кВт каждая.  Новый Дата-центр соответствует всем международным стандартам по обеспечению стабильной работы вычислительных систем любого поколения и успешно прошел двухступенчатую процедуру сертификации Uptime Institute по уровню надежности Tier III.

«Проект ещё более расширяет многопрофильную специализацию Промышленно-логистического парка. И это снова подтверждает правильность принятых решений в отношении развития ПЛП –  не пытаться ограничить  отраслевую специализацию, создавать условия для любых инвесторов, любого профиля и любого масштаба. Для нас важно, что Новосибирская область становится  безоговорочным лидером по развитию цифровой инфраструктуры, по настоящему ИТ-центром нашей страны за Уралом.

Для этого есть все основания: во-первых, географическое положение и наши логистические возможности –  на территории нашего региона пересекаются не только людские и грузопотоки, располагается не только транспортная, но и коммуникационная инфраструктура, и огромные потоки данных, в том числе потребляются здесь, у нас. Во-вторых, это качественная подготовка ИТ-специалистов самого разного уровня и профиля. Это влияет на принятие инвестиционных решений по развитию такой инфраструктуры в пользу Новосибирской области. Мы видим, что инвесторы понимают перспективу и закладывают возможность для строительства второй и третьей очереди, наращивания мощностей, в том числе и по проекту Key Point. Будем оказывать содействие, потому что этот проект для нас знаковый, важный, интересный, заслуживающий всяческого внимания», – подчеркнул Губернатор Андрей Травников.

ЦОД на 90% оснащен российским оборудованием. Генеральным проектировщиком и подрядчиком объекта выступила компания «Свободные Технологии Инжиниринг», технический консалтинг осуществляла компания «Ди Си Квадрат».

Строительство объекта было завершено в рекордно сжатые сроки. Первый камень новосибирского ЦОДа был заложен 11 апреля 2023 г., а уже в феврале этого года I очередь дата-центра была запущена в техническую эксплуатацию.

 «Всего за 11 месяцев мы построили высокотехнологичный объект цифровой инфраструктуры, уровень надежности которого подтвержден сертификатом международного института. Проект реализован при поддержке Корпорации развития и руководства региона. Построить объект за такой короткий срок стало возможным благодаря слаженной работе команды опытных инженеров и использованию префаб-решений – отдельных узлов, которые изготавливаются в заводских условиях и сокращают количество операций на строительной площадке. Обслуживать ЦОД будут 45 высококвалифицированных специалистов, причем все они – местные жители. Благодаря реализации проекта регион получил не только опережающую по функционалу инфраструктуру, но и новые рабочие места», - отметил основатель ГК Key Point Евгений Вирцер.

Общий объем частных инвестиций в проект (две очереди) составит 2,92 млрд рублей, на сегодняшний день уже проинвестировано 1,8 млрд рублей. Услугами ЦОДа уже начали пользоваться как региональные компании различных отраслей, так и крупнейшие телекоммуникационные операторы страны, активно развивающие свои ИТ-сервисы в Новосибирской области.

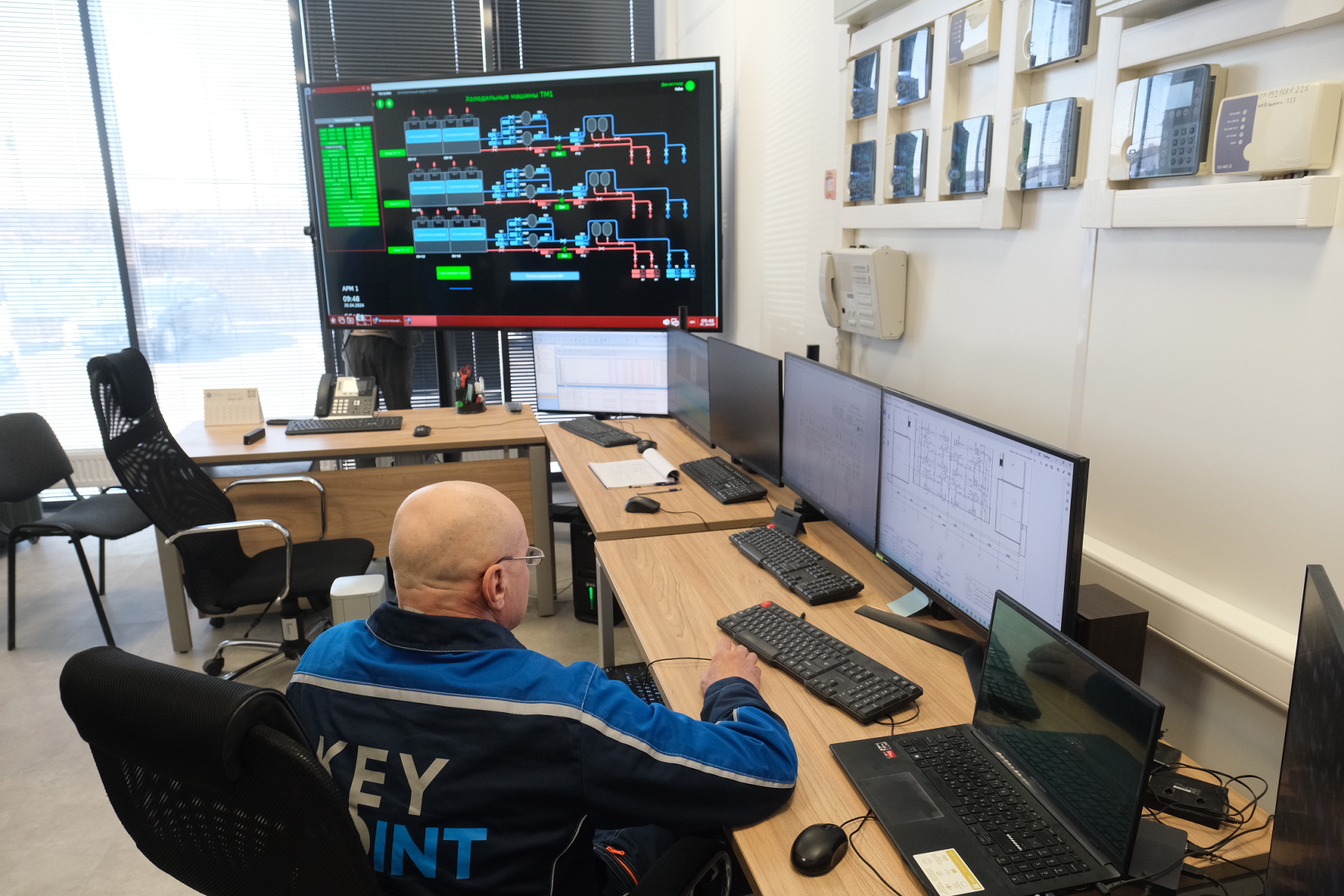

«Запуск такого энергоемкого проекта как ЦОД в такие короткие сроки стал своеобразным вызовом для Промышленно-логистического парка, с которым мы успешно справляемся. Для функционирования таких объектов необходимо создание мощной и надёжной энергетической инфраструктуры. Сейчас работа объекта обеспечивается электроэнергией за счет уже созданной инфраструктуры. Кроме того, для обеспечения потребностей резидентов по мере их роста, ведётся строительство подстанции на 49 МВт с возможностью дальнейшего увеличения мощности. На сегодняшний день выполнено уже две трети работ, ведётся доукомплектация объекта необходимым оборудованием и пусконаладочные работы. Ввод в эксплуатацию подстанции, как и планировалось, намечен на декабрь 2024 года», - отметил генеральный директор Корпорации развития Новосибирской области Александр Зырянов.

 Наличие такого крупного ИТ-хаба в Новосибирской области обеспечит более комфортное и безопасное использование информационных ресурсов местными жителями, организациями и предприятиями, а также будет способствовать прогрессивному развитию цифровых сервисов в регионе.


СПРАВКА:
Группа компаний Key Point – сеть центров обработки данных. Первым объектом сети стал дата-центр Key Point во Владивостоке общей емкостью 880 ИТ-стоек. Проект реализован при содействии ВЭБ.РФ и Корпорации развития Дальнего Востока и Арктики. Ввод в эксплуатацию I очереди емкостью 440 ИТ-стоек состоялся 1 февраля 2023 года. ЦОДы емкостью 400-1200 стоек еще появятся в Екатеринбурге, Ставрополе, Ростове-на-Дону, Махачкале, Санкт-Петербурге и Нижнем Новгороде. Все дата-центры группы компаний Key Point проходят двухступенчатую процедуру сертификации Uptime Institute: на соответствие проектной документации ЦОД уровню Tier III Design Documentation и на соответствие введенного в эксплуатацию объекта уровню Tier III Constructed Facility. Также все дата-центры проходят сертификацию по стандартам PCI DSS и ФСТЭК.
